Clearlane Forecast

Quand est-ce que ce sera fini ?

Forecast répond à la question que toutes les équipes entendent, à partir de votre seul historique Jira.

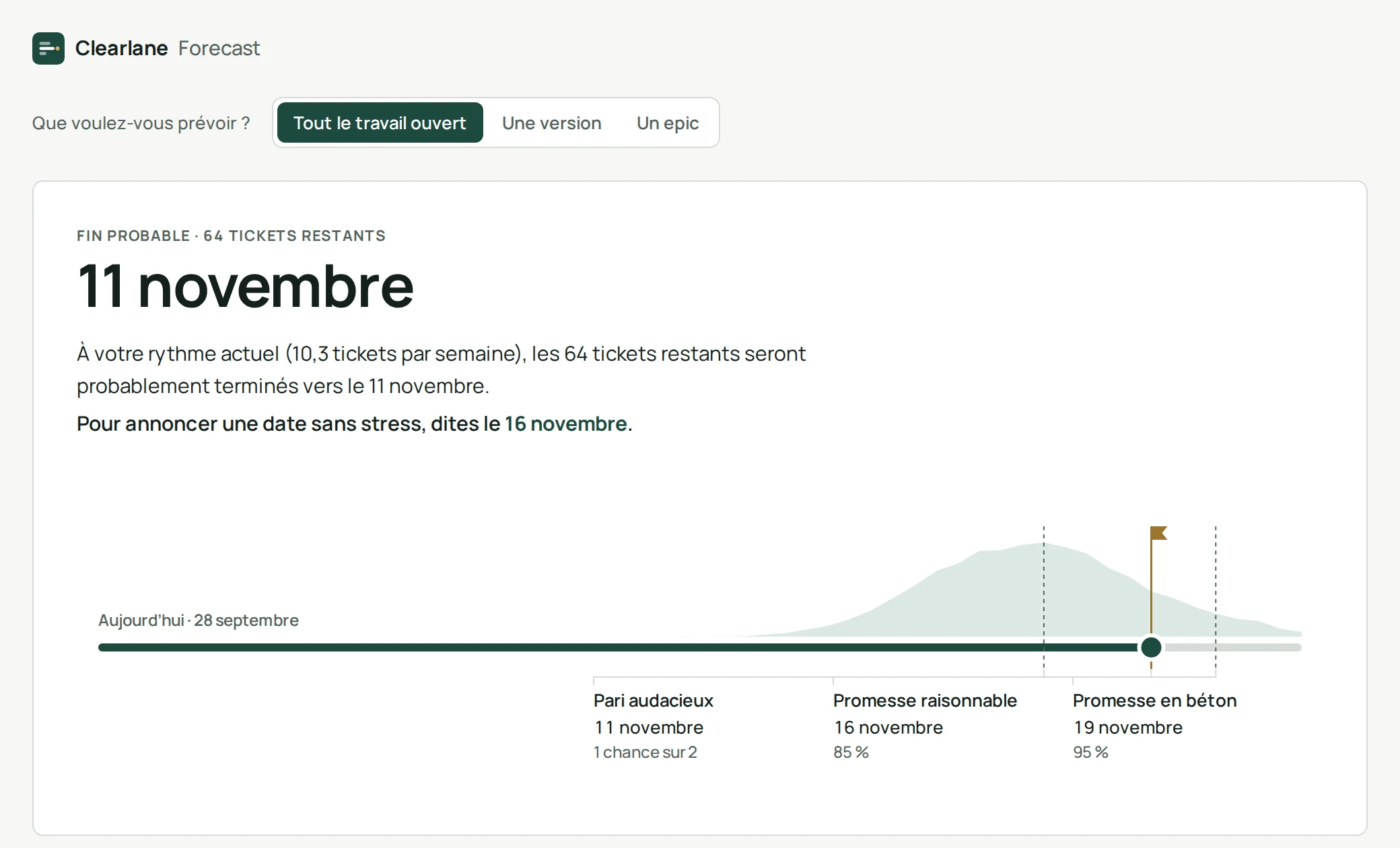

Page projet Clearlane Forecast

Comment ça marche

Forecast compte combien de tickets votre projet a terminés chacun des 84 derniers jours. Il joue ensuite 10 000 futurs possibles en tirant au hasard parmi ces vraies journées, jusqu’à ce que le travail choisi soit fini. L’étalement de ces futurs donne les dates.

Lire les trois dates

  • Pari audacieux : la moitié des futurs se terminent à cette date.
  • Promesse raisonnable : 85 futurs sur 100 se terminent à cette date. C’est celle à annoncer.
  • Promesse en béton : 95 futurs sur 100 se terminent à cette date.

Ce qui est compté

Stories, tâches, bugs et autres tickets standard. Les epics et les sous-tâches sont exclus pour ne rien compter deux fois. Un ticket est « terminé » quand il atteint un statut de la catégorie Terminé.

Autorisations et données

Forecast lit uniquement votre travail Jira, avec les droits de la personne qui consulte la page. Il ne stocke rien et n’envoie rien hors de votre site Atlassian.

Où le trouver ?
Ouvrez un projet dans Jira et choisissez Clearlane Forecast dans la barre latérale du projet.
Pourquoi le message « pas assez d’historique » ?
Le projet n’a terminé aucun ticket ces douze dernières semaines : il n’y a pas encore de rythme à apprendre.
Peut-on prévoir un seul epic ?
Oui. Choisissez « Un epic » puis sélectionnez-le dans la liste.
